これまで省エネ住宅の代名詞といえば「ZEH(ゼッチ)」でしたが、いまはそれを上回る性能まで求められる「GX志向型住宅」が現実的な検討対象になってきました。
国が進む住宅取得に関する補助制度である「みらいエコ住宅2026事業」では、一般的な省エネ住宅の補助が「子育て世帯」などに寄る中で、GX志向型住宅は世帯条件を問わず対象になっています。
補助額は前年度から見直しが入っていますが、新築に関する補助制度のなかでは最も多くなっています。
本記事では、「みらいエコ住宅2026事業」の内容を軸に、GX志向型住宅の要件と補助の考え方、仕様打ち合わせで決めるべきポイントを整理します。
GX志向型住宅とは?基本の仕組みを解説

GX志向型住宅は、断熱・省エネ・再エネ・制御をセットで成立させる枠です。

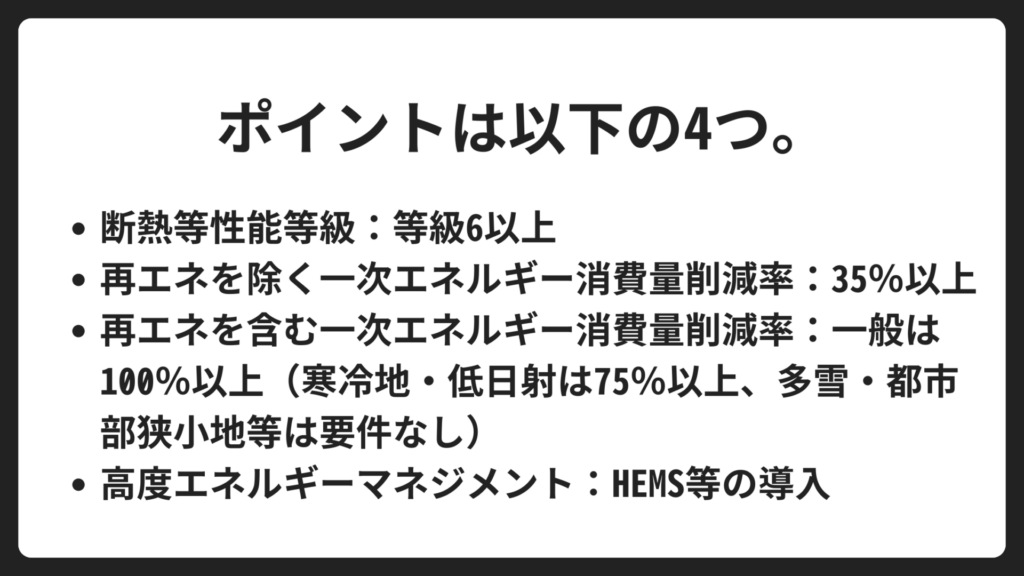

ポイントは次の4つ。
- 断熱等性能等級:等級6以上
- 再エネを除く一次エネルギー消費量削減率:35%以上
- 再エネを含む一次エネルギー消費量削減率:一般は100%以上(寒冷地・低日射は75%以上、多雪・都市部狭小地等は要件なし)
- 高度エネルギーマネジメント:HEMS等の導入(ECHONET Lite AIF対応のコントローラ等)
この4つは、別々の話に見えて実はつながっています。
断熱で熱の出入りを抑え、設備で消費を減らし、太陽光発電で発電し、HEMSでムダなく回す。
GX志向型住宅は、この一連をセットで成立させる考え方です。
GX(グリーントランスフォーメーション)の意味
GXはグリーントランスフォーメーションの略で、エネルギーの作り方と使い方を、化石燃料中心からクリーンエネルギー中心へ切り替えていく社会全体の転換を指します。
住宅分野では、単にエネルギーを節約する家から、脱炭素に寄与する家へと役割が一段上がったイメージです。
GX志向型住宅の目的と位置づけ
GX志向型住宅は、ZEH水準よりも高い省エネ性能を求めるトップランナー枠です。
要件は、断熱を強くするだけでなく、一次エネ削減と再エネ、さらにHEMS等での制御まで含めて成立させます。
| 項目 | 要件の目安 | 確認のしかた |
|---|---|---|
| 断熱 | 断熱等性能等級 等級6以上 | 設計仕様・評価書類で確認 |
| 一次エネルギー消費量(再エネ除く) | 削減率 35%以上 | 一次エネ計算で確認 |
| 一次エネルギー消費量(再エネ含む) | 一般100%以上、寒冷地等75%以上など | 立地区分と計算結果で確認 |
| 制御 | 高度エネマネ必須 | HEMS要件・対象機器を確認 |
ZEHと比べると、GX志向型住宅は「断熱を上げたZEH」というより、断熱・一次エネ削減・創エネ・制御をセットで成立させる枠です。
どれか一つを強くしても他が足りないと条件に届かないため、仕様は全体のつながりで整理しておくと進めやすくなります。
最新補助制度|みらいエコ住宅2026事業

みらいエコ住宅2026事業は、補助額だけでなく、誰が対象か、いつの着手が対象か、GXだけが上位要件を満たす前提で優遇されているかがポイントです。
結論に近い部分だけ先にそろえると次のとおりです。
- GX志向型住宅は最大110万円、地域区分1〜4は125万円
- 世帯要件の制限がなく、すべての世帯が対象
- 対象は2025年11月28日以降の基礎工事着手
区分ごとの違いは表で見るのが早いです。
| 区分 | 補助額(通常) | 補助額(1〜4地域) | 対象世帯 |
|---|---|---|---|
| GX志向型住宅 | 110万円/戸 | 125万円/戸 | すべての世帯 |
| 長期優良住宅 | 75万円/戸 | 80万円/戸 | 子育て世帯 または 若者夫婦世帯 |
| ZEH水準住宅 | 35万円/戸 | 40万円/戸 | 子育て世帯 または 若者夫婦世帯 |
表を見ると分かる通り、制度内での扱いが大きく違います。
長期優良住宅やZEH水準住宅は、子育て世帯や若者夫婦世帯が中心ですが、GX志向型住宅は世帯条件を問わず対象になります。
補助額も上位に設定されているため、検討の早い段階で「GXまで狙うか」を決めておくと、見積もりの組み替えをし直す場面を減らせるでしょう。
最高水準の補助額(110万円〜125万円/戸)

GX志向型住宅の補助額は、通常110万円/戸、地域区分1〜4では125万円/戸です。
仕様を上げるほど建築費は動きやすいので、補助枠を前提にどこまで性能を狙うかを整理しやすい点がこの制度の実務的なメリットです。
すべての世帯が対象になる
長期優良住宅やZEH水準住宅は、子育て世帯または若者夫婦世帯に対象が寄る一方で、GX志向型住宅は世帯要件の限定がありません。
子どもが独立した後の建替えや、単身世帯の住まいでも、性能要件を満たせば対象に入る整理です。
対象となる着工時期と外しやすいチェック
対象は2025年11月28日以降に工事着手したものに限られ、新築は基礎工事に着手した日が基準です。
ここは設計や契約のタイミングではなく、現場の工程で決まるため、工程表の段階で確認したいポイントになります。
| チェック項目 | 要点 | 確認タイミング |
|---|---|---|
| 着工の基準日 | 2025年11月28日以降に基礎工事着手 (国土交通省) | 工程表が固まる前 |
| 対象期間 | 申請締切は予算上限により変動、遅くとも2026年12月31日まで (みらいエコ住宅2026事業〖公式〗) | 申請計画の作成時 |
補助は、工程と書類がそろって初めて進みます。細かい運用は事業者側で整理されますが、施主側で意識しておくとスムーズなのは、次の3点です。
1つ目は、着手日の扱いです。対象かどうかは契約日では決まらないため、工程表の確定前に「基礎着手がどこに入るか」を確認しておくと、後から慌てにくくなります。
2つ目は、性能の根拠の出し方です。断熱等級や一次エネ削減は、仕様の説明だけでなく、評価や計算結果で説明できる状態にしておくほうが確実です。
窓の変更や設備の変更が入ると計算結果も動くため、仕様変更があるたびに確認し直す前提で段取りを組むと安心です。
法改正の流れとGX推進のロードマップ

省エネ住宅の話は、補助がある年だけのトレンドではありません。
国のルールが少しずつ引き上がり、家の評価軸もそれに合わせて動いています。
みらいエコ住宅2026事業でGX志向型住宅が手厚く扱われるのは、その流れの中で、基準の上のほうを先に増やしたい意図があるからです。
ここでは、いつ何が変わってきたのかを整理しながら、GXが住宅に求めている方向をつかんでいきます。
省エネから脱炭素へ、基準の段階が上がっている
最低限の省エネ基準を満たすだけでなく、ZEH水準を広げ、さらに上のトップランナーを増やしていく。
住宅の性能は、その順番で底上げされていく前提があります。
GX志向型住宅は、断熱と省エネに加えて、再エネとHEMS等の制御まで含めて、高いレベルで成立させるモデルであり、脱炭素社会の実現に向けて、現時点では最高峰の性能を備えた住宅です。
そのため、将来的に住宅のスタンダードが底上げされとしても、見劣りするような事態を回避できます。
太陽光発電とレジリエンスの考え方
再エネを含む一次エネ削減の要件が入ることで、太陽光発電などの創エネは検討から外しにくくなります。
ただ、載せれば終わりではなく、屋根の形や方角、周辺の影、必要な容量、将来の機器更新まで含めて無理のない形で検討を進めることが大切です。
停電時の備えまで考えるなら、蓄電池の導入も含めて、暮らしに合う落とし所を決めていきます。
住宅業界への影響とメリット|高コストでも選ぶ理由

GX志向型住宅は初期コストが上がりやすい一方で、暮らしの快適性と、毎月の光熱費の支出に対して、目に見える効果を発揮しやすいのが特徴です。
ここは数字の話より、体感に落ちる部分を先に押さえると判断しやすくなります。
断熱等級6がもたらす快適性
等級6は、室内の温度ムラを抑えやすい領域です。
暖房を強くして耐えるというより、寒い場所ができにくい住まいに寄せる考え方が中心になります。
体感として差が出やすいのは、朝の冷え込み、廊下や洗面の冷え、足元の冷たさといった部分です。
生涯コスト(LCC)で見え方が変わる
高断熱と省エネ設備で使用量を抑え、太陽光発電で購入電力を減らし、HEMS等で無駄を減らす。
一見すると地味に映るかもしれませんが、月々の電気代などの支出が減り、それが積み重なっていくことで効果はどんどん大きくなります。
とくに今のように電気代が高騰している状況下では、より納得できる効果が得られるでしょう。
その結果、生涯コスト(ライフサイクル・コスト:LCC)を圧縮できる可能性が高まっていきます。
GX志向型住宅にするなら、仕様打ち合わせでまず決める3点

仕様打ち合わせで迷いが出やすいのは、性能の話が途中から見積もりや間取りに波及するからです。
最初に窓・断熱・設備の3点だけ方向をそろえると、後半で仕様が振れにくくなります。
| 項目 | 最初に決めたいこと | 後で揉めやすいポイント |
|---|---|---|
| 窓 | グレードの方向性、大開口の場所、方角別の日射 | 眺望優先で開口が増え、性能と費用が同時に崩れる |
| 断熱 | 断熱ラインの連続、熱の逃げ、気流と気密 | 材料は良くても納まりで効かない、温度ムラが残る |
| 設備 | 給湯空調の方式、太陽光の方向性、HEMS連携範囲 | 最後の調整で太陽光が過大、見積もりが跳ねる |
それぞれ詳しく見ていきましょう。
窓|等級6は開口部の考え方で決まりやすい
断熱等級6は、壁の断熱材を厚くするだけでは届きにくいケースがあり、窓の影響が大きくなります。
商品名の前に、大まかな方針を決めておくと迷いが減ります。
- 窓のグレードの方向性を決める(樹脂系、高断熱サッシ、Low-E複層〜トリプル寄りなど)
- 大開口をどこに取るかを先に決める(リビング優先、寝室は抑えるなど)
- 日射の扱いを方角別に決める(南は取り入れる、東西は抑える、など)
窓の変更は、見積もりだけでなく一次エネの成立にも影響しやすいので、序盤で方針を揃える価値が大きいです。
断熱|厚みの前に、途切れと気流を止める
断熱は素材の種類や厚みの話になりやすいですが、効き方を左右するのは断熱ラインが途切れる部分や、空気が動いてしまう部分です。
- 断熱ラインの連続性を崩さない納まりにする
- 熱が逃げる部分を先に潰す(開口部まわり、土台まわり、金物まわりなど)
- 気密と気流止めの考え方を合わせる(断熱材の性能を現場で落とさない)
ここが決まると、断熱材の選び方が好みではなく成立条件から決まりやすくなります。
設備|省エネ、創エネ、制御を同時に成立させる
GX志向型住宅は、再エネを含む一次エネ削減の要件が入り、さらに高度エネルギーマネジメントの導入が求められます。
要点は、設備を最後に足すのではなく、成立させる順番を先に決めることです。
- 給湯と空調の方式を先に固める(一次エネ削減の土台)
- 太陽光の載せ方と容量の方向性を決める(屋根条件と将来の余地)
- HEMSで何をつなぐかを決める(導入だけでなく連携範囲まで)
GX志向型住宅でつまずきやすい3つのポイント

GX志向型住宅は、仕様が増える分だけ「どこでズレると崩れるか」も増えます。
失敗の原因は大抵、性能不足ではなく、順番と整合性のズレです。
よくあるつまずきは次の3つです。
- 見積もりが途中で跳ねる
- 太陽光の容量が過大になる
- HEMSが形だけになる
それぞれ詳しく見ていきましょう。
見積もりが途中で跳ねる|窓と設備の変更が連鎖する
窓のグレードや開口が変わると、断熱性能だけでなく一次エネ計算の見え方まで動きます。
その結果、設備側の条件が変わり、太陽光や給湯・空調の構成が組み直しになって費用が増えることがあります。
最初に窓の方針を固める意味は、快適性だけでなく、見積もりを安定させるためでもあります。
太陽光の容量が過大になる|最後に帳尻合わせをしない
後半で数字を合わせようとすると、太陽光の容量で調整する流れになりやすいです。
ただ、屋根条件には限界がありますし、載せ方によっては将来のメンテナンスや機器更新にも影響します。
断熱と設備を同時に見ながら、無理の少ない構成で成立させるほうが、長い目で見た負担が小さくなります。
HEMSが形だけになる|連携範囲を決めずに導入する
HEMSは、導入するだけで終わりにすると、使い勝手が出にくくなります。
どの機器の状態を見える化するのか、どこまで制御するのかで、必要な対応機器や工事が変わります。
最初に「つなぐ範囲」を決めておくと、後半に増えがちな追加費用を抑えやすくなります。
既存住宅(ストック)でも進むGX化

新築だけでなく、住まいの省エネ化は改修でも進められます。
やりやすいのは、体感が変わりやすい順に弱点を潰していく考え方です。
いきなり全部を変えるのではなく、窓や給湯など効果が出やすいところから段階的に手を入れると、費用と効果のバランスを取りやすくなります。
断熱リフォームは窓から効かせやすい
熱の出入りが大きいのが窓です。
大掛かりに壊さずに改善しやすい反面、部位やグレードで効果差が出るため、家全体の弱点に合わせて優先順位を作るほうが整理しやすくなります。
建替え以外の選択肢も持てる
建替えのタイミングが合わない場合でも、断熱と設備の更新で暮らしの快適性と光熱費の見え方は変えられます。
新築のGX志向型住宅が目指す方向性を、できる範囲で取り入れていく発想です。
まとめ:住宅性能はGXが新常識へ

みらいエコ住宅2026事業では、GX志向型住宅がすべての世帯を対象に、110万円/戸(地域区分1〜4は125万円/戸)の補助になります。
一方で、等級6、一次エネ削減、再エネ、HEMSと要件は高く、途中で仕様が迷走するとコストが膨らみやすいのも現実です。
進め方のポイントは、性能の数字より先に順番と整合性をそろえることです。
最後にこの記事の要点をまとめます。
- GX志向型住宅は、断熱・省エネ・再エネ・制御をセットで成立させる上位枠
- みらいエコ住宅2026事業では、110万円/戸(地域区分1〜4は125万円/戸)の補助が設定され、すべての世帯が対象
- 対象は2025年11月28日以降の基礎工事着手(新築)なので、工程表での確認が重要
- 仕様打ち合わせは、窓→断熱→設備の順で方針をそろえると、性能と見積もりがブレにくい
迷ったときは、まず窓と断熱で暮らしの土台を整え、次に設備と太陽光で一次エネの成立を作り、最後にHEMSで運用のムダを減らす、という順番で考えてみてください。
着手日の扱いと仕様変更時の計算の更新も早めに押さえて、補助を活かしながら、納得できるGX志向型住宅の形を固めていきましょう。
